泡沫玻璃外墙外保温工程施工工序
时间:2016-07-02 编辑:泡沫玻璃厂家
泡沫玻璃外墙外保温工程施工工序宜按图1所示框图实施。

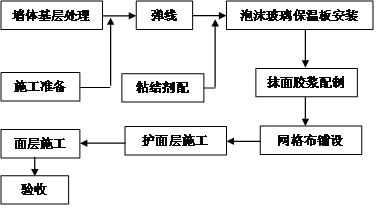

泡沫玻璃外墙外保温工程施工工序框图
图1  泡沫玻璃外墙外保温工程施工工序框图
1.2  泡沫玻璃保温板附着的基层应干燥、平整。基层墙体的处理:
基层墙体必须清理干净,墙表面没有油、浮尘、污垢、脱模剂、风化物、涂料、蜡、防水剂、潮气、霜、泥土等污染物或其它妨碍粘结的材料,并剔除墙表面的凸出物,使之清洁平整,必要时用水冲洗墙面。经冲洗的墙面必须晾干后,方可进行下道工序的施工。
清除基层墙体中松动或风化的部分,用砂浆填充后找平。
基层墙体的平整度应符合现行《建筑工程施工质量验收统一标准》(GB50300)要求;不符合要求时,用砂浆找平。
基层墙体含水率应以表面干燥为准,不可有明水。
1.3  粘结剂配制
1  在适当的容器中,先加入适量的清水,再按比例慢慢加入粘结剂干粉料,用电动搅拌机低速边倒料边搅拌,充分搅拌均匀,
静置3~5分钟,再搅拌1~2分钟即可使用。
2  粘结剂应随用随配,配制好的粘结剂2小时内用完。超过2小时已凝固的粘结剂不允许重新兑水搅拌使用。
1.4  泡沫玻璃保温板安装
1  保温板粘贴前应先根据施工图在处理过的基层墙体表面弹线。
泡沫玻璃保温板粘贴宜采用条粘法和满粘法,也可采用点粘法。
点粘法时涂浆面积应为板材面积的40%~70%。
将搅拌好的粘结剂在基层墙面上均匀地批抹一层薄底,然后用齿形刮刀将粘结剂均匀满批(或成条纹状)。
5 每次涂抹1~2m2,在20~30分钟内,将泡沫玻璃保温板按工字型贴好。平整度可用橡皮锤调整,直至满足平整度的误差要求。
1.5  泡沫玻璃保温板粘贴要求
1 铺砌时一般至上而下或至下而上,沿水平方向横向铺贴。
2 保温板应错缝排列,错缝长度为1/2标准板长,并不小于100mm。最小非标准保温板短边尺寸不应小于150mm,且不应设置在边缘处。
3 非标准块泡沫玻璃保温板可用手提切割机或钢锯进行切割加工。非标准板宜选用条粘法施工。
4 粘结剂应分别涂抹于保温板背面、侧面和墙面,挤出部分应及时清除。
1.6  粘贴窗或门四角下保温板时,应采用整块保温板切割成形,
块体最小边长尺寸不应小于150mm,不允许有水平通缝
和垂直通缝;严禁将非标准板粘贴在窗四角处。
1.7  泡沫玻璃保温板粘贴时应及时用靠尺压平,保证保温板墙面的垂直度以及平整度。凝结过程中不得敲击扰动。
1.8  泡沫玻璃保温板粘结层厚度宜为 3~4mm左右。
1.9 泡沫玻璃保温板铺贴24小时后,对平整度不符合要求的可用专用搓板打磨找平。
1.10  固定件安装
墙面高度方向超过4m不分格和楼层高度20m~28m的外墙部位,应增加固定卡钉或尼龙锚栓辅助固定,卡钉间距1.2m左右,固定点宜在泡沫玻璃块体交角处,数量一般不少于4~7只/ m2
安装固定锚栓应待泡沫玻璃保温板粘结牢固后方可进行,一般应在24小时后。深度应深入基层墙体30mm以上,若砌体为多孔砖、空心砖或空心砌块砌筑,则应深入到基层墙体50mm以上。
3  对于高于室外地坪28m以上的外墙部位,泡沫玻璃板宜采用金属托架和尼龙锚栓加以辅助固定。每2层应设置一圈金属托架,安装金属托架应与粘贴泡沫玻璃保温板同步进行,并按设计要求的位置用膨胀螺栓固定在基层墙面上。
1.11 护面层施工
应在泡沫玻璃保温层粘贴48小时后,方可施工。
施工前应对粘贴的泡沫玻璃保温层进行检查,平整度超过2mm的应磨平,板块间缝隙不饱满时应补好。
采用两道抹灰施工法将专用抹面胶浆均匀地涂抹在泡沫玻
璃保温层上,其中第一层约厚2mm;待第一层抹面胶浆凝固后再抹第二层,第二层厚度约1~2 mm,总厚度控制在3~4 mm。
铺设耐碱玻璃纤维网格布时,批刮头道抹面胶浆后应立即铺贴耐碱玻纤网布,用抹子将耐碱玻纤网布压入胶浆中,耐碱玻纤网布相互搭接宽度应符合设计要求,严禁干搭。耐碱玻纤网布的水平搭接宽度一般为50~100mm,上下搭接宽度一般为50~80mm,网格布不应皱褶、空鼓、翘边。
门窗洞口外侧周边应各加一层300mm×200mm的45度斜向耐碱玻纤网布进行加强,或预留100mm宽作包边处理。并将大面积铺设的耐碱玻纤网布沿门窗的转角拐进由粉刷基面粘贴。
在墙体拐角处、阴阳角处,所用的耐碱玻纤网布应从每边双向包转或相互搭接宽度≮200 mm。
第二层抹面胶浆应待第一层砂浆干硬可碰触时方可施工,并应完全覆盖耐碱玻纤网布。
1.12  防水腻子施工
1 待护面层凝固牢固后,方可施工。
2 用电动搅拌器将防水腻子搅拌成浆料状,分2次将防水腻子均匀刮涂在保温层表面,第二次应在第一层防水腻子凝固后再刮涂。每次1~2 mm厚,总厚度控制在2~3 mm。
1.13  饰面层施工
1 根据设计要求涂刷饰面层涂料。
2 对于面层为干挂石材、玻璃幕墙或金属板材应按相应的单项工程设计进行施工。
